25 juni; Trap even weg

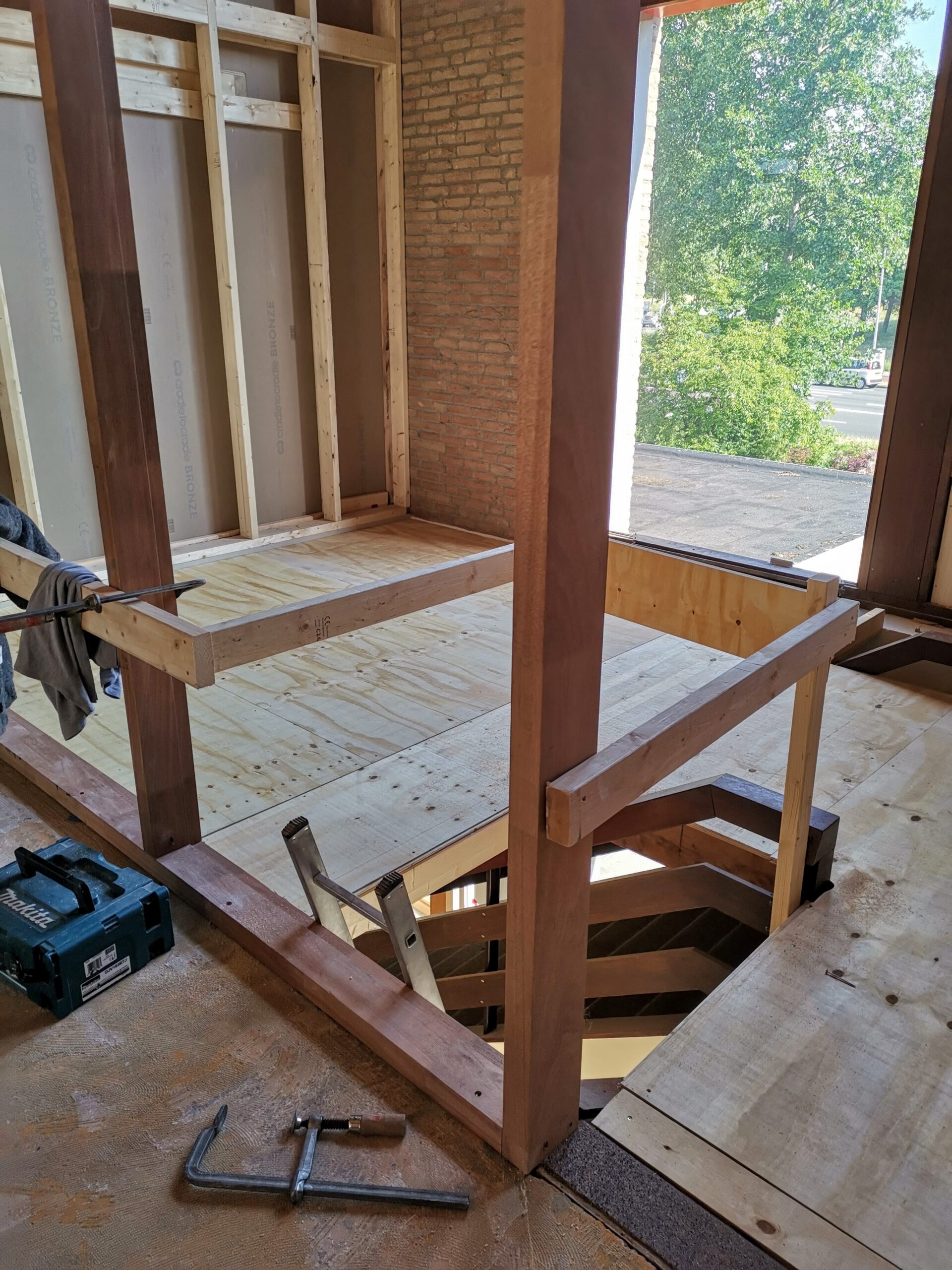

Oeps… onze trap is wel heel stijl

Er is een platform gemaakt over de bestaande trap met een klein gaatje waar een ladder in past. Als u goed kijkt ziet u de gewone trap ook nog wel maar om boven te komen moeten we echt over die ladder. We hebben dit moeten doen om de laatste bouw werkzaamheden af te kunnen maken. Zowel het glas in het buiten kozijn als het glas in het nieuwe binnen kozijn kan zo veilig geplaatst worden. De wand van de stilte en regie ruimte kan nu dicht gemaakt en gestuukt worden. Ook kunnen we het laatste stukje plafond van de kerkzaal nu goed ontdaan worden van stukjes oude isolatie en ijzeren pennen waaraan het oude plafond hing. Dit laatste moet wel voor het weekend klaar zijn want maandag komt de spuiter het plafond voorzien van de akoestisch laag.
Er is veel werk gedaan maar er zit nog steeds veel werk om te doen;
Schilders maak u klaar dit weekend kunnen we veel gronden.
26 juni; tegenvallers en oplossers
Over 3 dagen gaat de kerkzaal even op slot
We hebben nog 3 dagen voordat de spuiter bezit neemt van de kerkzaal. De werkzaamheden die zij uitvoeren vereist een gesloten ruimte, zodat de vlokken alleen daar komen waar we ze willen hebben. Voor die tijd moeten we nog wel dat stukje plafond schoonmaken en moeten we ook nog de regenpijpen die aan het plafond hangen op een aantal plaatsen opnieuw voorzien van isolatie. Deze pijpen worden wel meegespoten dit moet dus wel klaar.
De waterleiding naar het nieuwe doopvont ligt inmiddels op z’n plaats. Morgen de afvoer klaar maken, zodat we geen leidingen meer hoeven aan te leggen door plafonds op de begane grond. Na de kerkzaal zal de spuiter direct beginnen aan de begane grond.

Een tegenvaller was het feit dat we voor de luchtbehandeling een deel van onze zonnepanelen moesten opschuiven om plaats te maken voor een luchtkanaal die niet binnendoor kon. Verschuiven klinkt makkelijk, maar helaas moesten we dus 1 string (22 panelen) afbreken en een stukje verder weer opbouwen. Fijn dat we kunnen rekenen op een paar krachten die dit in 1 dag voor elkaar kregen.
Kunnen de schilders zich melden?
We zijn nog even aan het plannen wanneer wat gedaan zou kunnen worden, er komt een hoop werk aan voor u allen. We hebben schoonmakers en schilders nodig. Met veel aanmeldingen kunnen we mensen inzetten op momenten dat zij een paar uurtjes kunnen werken. Dit zal ook in de vroege avond (daglicht) kunnen. Geloof ons; het is niet alleen bouwen aan eigen kerk maar ook heel gezellig, zo kun je ook je mede gelovigen eens van een andere kant zien. Meldt je per mail bij beheerders@kvdnhaarlem.nl of geef je op bij een van de kerkenraad leden, die geven dit door aan de planning. Volgende week is het nog geen schildertijd, maar daarna hebben we veel te doen.
